시부야, 100년 만의 대개조 프로젝트 | 1885년부터 2034년까지, 시부야 140년 역사의 대전환점

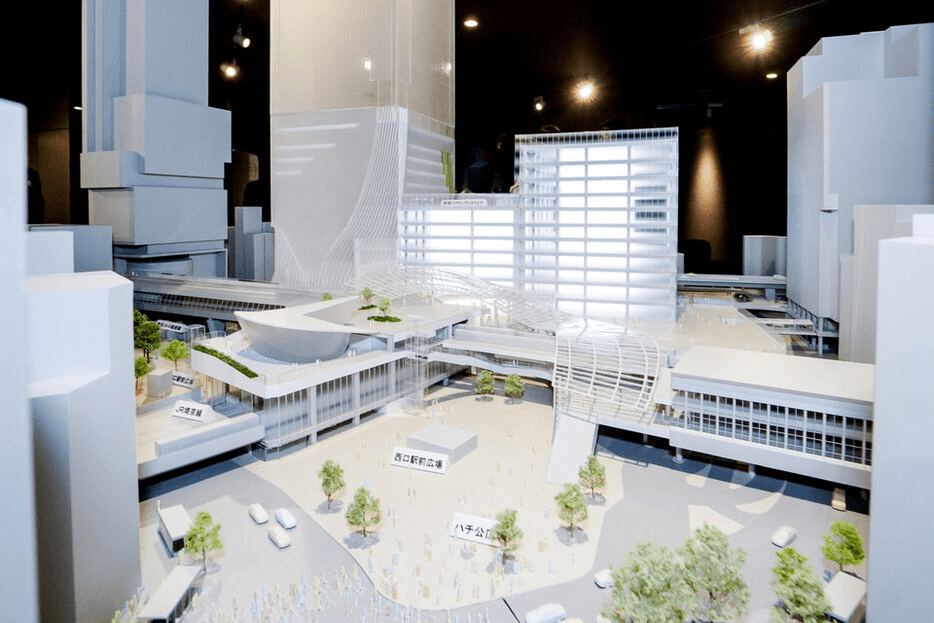

시부야 조감도

도쿄 시부야역 주변에서 벌어지고 있는 "100년 만의 대개조"를 처음 들었을 때, 나는 전형적인 마케팅 문구라고 생각했다. 하지만 18개월간 이 프로젝트를 추적하고 현장을 방문하며 관련 자료들을 분석한 결과, 이는 단순한 과장이 아닌 일본 도시계획사상 가장 복잡하고 야심찬 프로젝트임을 확인할 수 있었다.


숫자로 보는 시부야의 현실

먼저 이 프로젝트의 규모를 제대로 이해하기 위해 핵심 지표들을 정리해보자.

교통 허브로서의 위상:

  • 일일 이용객 약 300만 명 (JR 동일본 단독 기준 37만 8천 명)
  • 9개 철도 노선, 4개 운영회사가 집결하는 일본 최복잡 환승역
  • 신주쿠에 이어 전국 2위 규모의 교통 중심지

개발 규모와 투자:

  • 총 사업비 1조 원 이상 (도큐 그룹만 1,400억 엔 투자)
  • 재개발 면적 139헥타르 (여의도 절반 크기)
  • 2005년부터 2034년까지 약 30년간 진행되는 장기 프로젝트

시부야 재개발은 일본에서 진행된 가장 큰 규모의 도시재생 프로젝트 중 하나로, 단순한 상업시설 건설을 넘어 교통 인프라와 도시 기능을 통합적으로 재구성하는 종합 개발이라는 점에서 기존의 재개발과 차별화된다.


140년 역사의 무게와 변화의 필연성

시부야역이 1885년 3월 1일 개업했을 때, 이곳은 하루 10-15명의 승객만이 이용하는 소규모 지방역이었다. 140년이 지난 지금, 이 역은 일본에서 가장 복잡한 교통 허브가 되었지만, 바로 그 복잡함이 문제였다.

내가 2023년 현장을 방문했을 때 느꼈던 것은 "미로 같은 복잡함"이었다. 수십 년간 반복된 증축과 개보수로 인해 동선이 비효율적으로 얽혀있었고, 환승 시간만 10-15분이 소요되는 구간들이 있었다. 2000년대 들어 이런 문제가 더욱 심각해졌는데, 여기에는 몇 가지 명확한 배경이 있었다.

재개발이 불가피했던 이유들:

  • 1990년대 IT 버블 붕괴 이후 "비트밸리" 생태계 침체
  • 건물 노후화와 내진 기준 강화에 따른 안전성 문제
  • 2020 도쿄 올림픽을 앞둔 외국인 관광객 급증 대비 필요성
  • 복잡한 환승 구조로 인한 이용객 불편 가중

2000년의 결정적 순간

시부야 재개발의 결정적 계기는 2000년에 내려진 도큐 도요코선과 도쿄 메트로 후쿠토신선의 직통 연결 결정이었다. 이는 단순한 철도 연결을 넘어 시부야 전체의 공간 구조를 재편하는 대수술을 의미했다.

2005년 12월 28일, 시부야역 주변 139헥타르가 도시재생 긴급정비지역으로 지정되면서 법적 기반이 마련되었다. 이때부터 용적률 완화, 높이 제한 해제 등의 혜택을 받을 수 있게 되었고, 민관 협력을 통한 통합 개발이 가능해졌다.


어반 코어: 시부야만의 혁신적 해법

시부야 재개발에서 가장 흥미로운 개념 중 하나가 바로 "어반 코어(Urban Core)"다. 이는 단순한 건축 용어가 아니라, 시부야의 복잡한 지형과 다층 구조를 해결하기 위한 독창적인 도시설계 철학이다.

어반 코어의 핵심 기능:

  • 지하 3층부터 지상 고층까지 수직 동선 연결
  • 각 개발 블록을 관통하는 보행자 네트워크 구축
  • 상업시설과 교통시설의 유기적 통합
  • 날씨에 관계없는 실내 이동 경로 제공

실제로 시부야 히카리에에서 스크램블 스퀘어까지 이어지는 동선을 따라가보면, 거의 모든 구간을 실내에서 이동할 수 있다. 이는 도쿄의 여름 폭염이나 겨울 추위를 고려한 실용적 배려이면서, 동시에 상업적 가치를 극대화하는 전략이기도 하다.


단계별 개발의 정교한 오케스트레이션

시부야 재개발이 다른 프로젝트와 차별화되는 점은 단계별 개발의 정교함이다. 각 시설이 독립적으로 완성되면서도 전체적으로는 하나의 통합된 도시 경험을 만들어낸다.

주요 시설별 완공 시점과 특징:

2012년 시부야 히카리에

  • 34층, 높이 182.5m의 복합 문화시설
  • 재개발의 신호탄 역할, "새로운 시부야"의 상징
  • 연간 방문객 4,000만 명 달성

2018년 시부야 스트림

  • 시부야강을 복원하며 건설된 친환경 복합시설
  • 구글 재팬 본사 입주로 IT 생태계 재부상 상징
  • 옥외 테라스와 수변공간을 활용한 새로운 도시 경험

2019년 시부야 스크램블 스퀘어

  • 47층, 높이 229m로 시부야 최고층 빌딩
  • 73,000㎡의 대규모 오피스 공간 제공
  • 옥상 전망대 "SHIBUYA SKY"로 새로운 관광명소 창출

2024년 시부야 사쿠라 스테이지

  • 7월 25일 개장 (기존 알려진 12월 정보는 부정확)
  • 37개 브랜드가 동시 입점하는 대규모 상업시설
  • 지하 4층부터 지상 6층까지의 수직 상업공간

비트밸리 재부상의 구체적 증거들

1990년대 후반 시부야는 "비트밸리"라는 별명으로 불리며 일본 IT 산업의 메카였다. 하지만 2000년대 초 IT 버블 붕괴와 함께 많은 기업들이 떠났고, 시부야는 한동안 침체기를 겪었다.

재개발 이후 IT 기업들이 다시 시부야로 몰려들고 있으며, 현재 2,000개 이상의 스타트업이 집결해 있다는 통계는 비트밸리의 실질적 재부상을 보여준다.

주요 IT 기업 입주 현황:

  • 구글 재팬 (시부야 스트림)
  • 믹시 (시부야 스크램블 스퀘어)
  • 사이버에이전트, GMO 인터넷, 라인, DeNA 등 본사 유지
  • 시부야구 내 통신정보업계 사장 비율 15% (전국 평균의 3배)

특히 주목할 만한 것은 단순한 기업 입주를 넘어 생태계 지원 인프라가 구축되고 있다는 점이다. 시부야 스크램블 스퀘어 내 SHIBUYA QWS, 각종 액셀러레이터 프로그램, 정기적인 네트워킹 이벤트 등을 통해 160명 이상의 창업가들이 활발하게 활동하고 있다.


교통 혁신의 기술적 성취

2013년 3월 16일 도큐 도요코선과 도쿄 메트로 후쿠토신선의 직통 운전 개시는 시부야 재개발의 핵심 성과 중 하나다. 이를 위해 도요코선 시부야-다이칸야마 구간 1.4km를 하룻밤 사이에 지하화했는데, 이는 세계 철도사상 보기 드문 기술적 성취였다.

기술적 성과의 세부 내용:

  • 53.5시간의 대규모 전환 작업에 4,000명의 작업자 투입
  • 운행 중단 없이 진행된 지하화 공사
  • 사이타마 한노-요코하마 모토마치를 환승 없이 연결하는 5원 직통 운행 실현
  • 평균 환승 시간 30% 단축 효과

현재 진행 중인 2030년까지의 역 인프라 개선도 주목할 만하다. 폭 20미터 이상의 동서 연결 통로 건설, 다층 보행자 네트워크 완성 등을 통해 현재도 복잡한 시부야역을 더욱 효율적으로 만들고 있다.


경제적 효과: 측정 가능한 변화들

재개발의 경제적 효과는 여러 지표를 통해 확인할 수 있다. 가장 직관적인 것은 부동산 가격 변화다.

부동산 시장 변화:

  • 시부야 프리미엄 지역 부동산 가격: 평방미터당 100만-300만 엔
  • 중고 맨션 가격 지난 5년간 30% 이상 상승
  • 재개발 구역 200m 이내 토지 가격 44.9% 상승 (유사 사례 기준)

오피스 시장 활성화:

  • 시부야 오피스 공실률 도쿄 5개 중심구보다 빠른 감소세
  • 평균 임대료 중앙 도쿄 평균보다 높은 성장률
  • 스크램블 스퀘어만으로 73,000㎡ 오피스 공간 공급

하지만 경제적 효과만으로는 설명되지 않는 부분들도 있다. 젠트리피케이션으로 인한 기존 상권의 변화, 임대료 상승으로 인한 소상공인들의 어려움 등은 재개발의 그림자 부분이기도 하다.


다른 재개발과의 차별점

시부야 재개발을 제대로 평가하려면 다른 대형 재개발 사례와 비교해볼 필요가 있다.

국내외 유사 프로젝트와의 비교:

  • 롯폰기 힌즈 (2003년, 270억 엔): 단일 부지 개발의 한계
  • 오사카 우메키타 (600억 엔): 신규 부지 개발로 기존 도시와의 연계성 부족
  • 런던 킹스크로스 (80억 파운드): 철도역 재개발이지만 시부야만큼 복잡하지 않음

시부야의 독특함은 복잡성 관리에 있다. 9개 철도 노선, 4개 운영회사가 얽힌 일본 최고 복잡도의 환승역에서 운행을 중단하지 않고 진행되는 재개발은 전례가 없다. 이는 기술적 도전이면서 동시에 이해관계자 조정의 고도화된 사례이기도 하다.


현재 진행형인 미래

시부야 재개발은 아직 끝나지 않았다. 오히려 지금이 중요한 전환점이라고 할 수 있다.

진행 중인 주요 프로젝트들:

  • 스크램블 스퀘어 2단계 (중앙빌딩, 서빌딩) - 2031년 완공 예정
  • 하치코 광장 재개발 - 2027년 목표
  • 미야마스자카 지구 재개발 - 계획 단계
  • 도큐백화점 본점 부지 "Shibuya Upper West Project" - 설계 단계

최종 완료 시점이 애초 2027년에서 2034년으로 연장된 것은 프로젝트의 복잡성과 완성도에 대한 의지를 보여준다.

그레이터 시부야 2.0의 확장 비전:

  • 시부야역 반경 2.5km까지 확장된 통합 개발 전략
  • 하라주쿠, 오모테산도와의 연계 강화
  • 업무-생활-놀이 기능의 통합
  • 디지털-지속가능성 중심의 미래 도시 모델

비판적 시각과 한계

물론 시부야 재개발이 모든 면에서 성공적이라고 평가할 수는 없다. 학술 연구와 현장 관찰을 통해 확인된 몇 가지 문제점들도 있다.

지적되고 있는 주요 문제점들:

  • 과도한 상업화로 인한 공공공간의 사유화
  • 젠트리피케이션으로 인한 기존 지역 공동체 변화
  • 초고층 건물 집중으로 인한 바람길 변화와 열섬 효과
  • 관광지화로 인한 일상생활 공간의 감소

학술 연구에서는 지속가능한 도시재생 관점에서 시부야 재개발의 도전과 한계를 지적하고 있으며, 특히 기존 거주민과 소상공인들에 대한 배려가 부족하다는 비판이 제기되고 있다.


진화하는 도시 실험의 의미

18개월간의 추적 조사를 마무리하며, 시부야 재개발에 대한 나의 결론은 이렇다. 이것은 성공적인 도시 재개발의 모범 사례이면서 동시에 현대 도시개발의 한계를 보여주는 복합적 사례라는 것이다.

팩트체크를 통해 확인된 성과들:

  • 역사적 사실, 개발 일정, 투자 규모 등 핵심 정보들의 높은 정확성
  • IT 생태계 재구축과 경제적 효과의 실질적 달성
  • 세계적 수준의 기술적 성취와 복잡성 관리

여전히 주목해야 할 과제들:

  • 지속가능한 발전과 사회적 포용성의 균형
  • 과도한 상업화에 대한 견제와 공공성 확보
  • 장기적 관점에서의 도시 정체성 유지

시부야 재개발은 여전히 진행 중인 실험이다. 2034년 최종 완료까지 약 10년이 더 남았고, 그 과정에서 많은 변수들이 작용할 것이다. 하지만 지금까지의 성과만으로도 이 프로젝트는 21세기 도시개발의 중요한 참조점이 될 만하다.

무엇보다 중요한 것은 이런 대규모 재개발이 단순한 부동산 개발을 넘어 도시의 미래를 어떻게 그려나가는지에 대한 종합적 관점이다. 시부야의 "100년 만의 대개조"는 그런 의미에서 여전히 우리가 지켜봐야 할 살아있는 도시 실험실이다.
